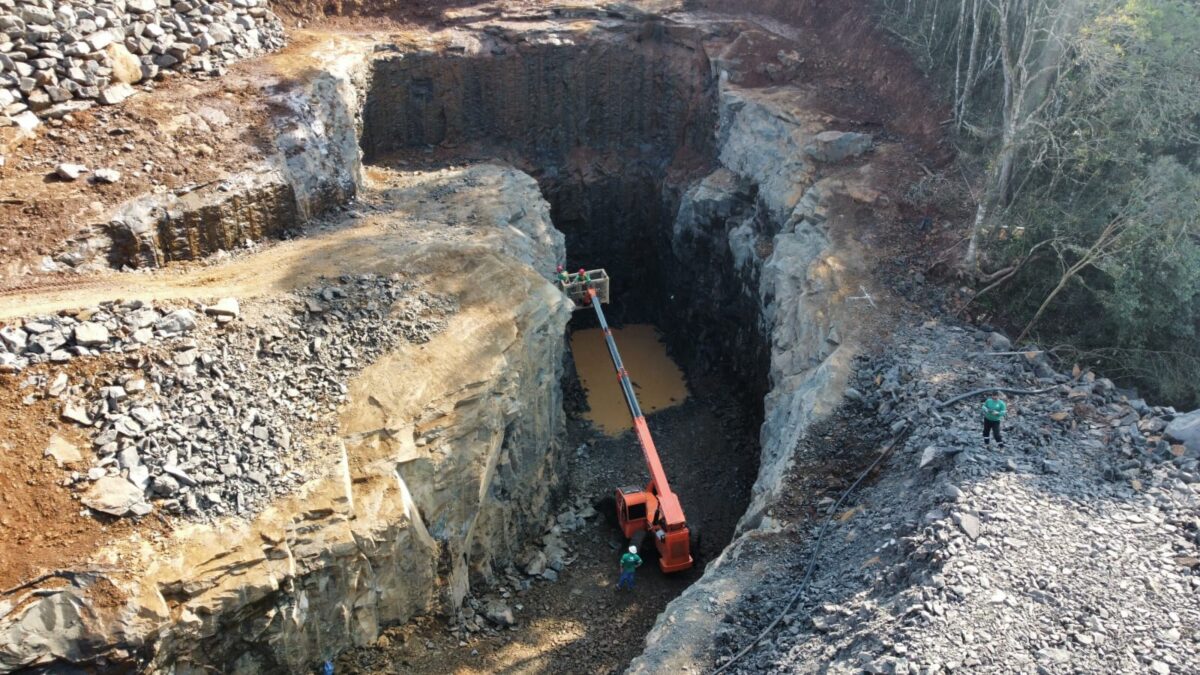

No dia 21/08/2023, foi iniciado o tratamento de talude e espelho para a escavação à fogo do túnel de adução da CGH Salto Coschinhaki à montante.
O projeto do túnel conta com 745 metros com seção típica de 5,00 m de altura por 4,50 m de largura, em rocha basáltica de alta competência, de acordo com as sondagens realizadas no trajeto do túnel.
Entre os tratamentos internos e externos ao túnel, está previsto inicialmente o bate choco manual e concreto projetado produzido pela Pedra Branca Escavações, utilizando fibra sintética com traço adequado, respeitando a resistência inicial desejada. Como também, a utilização de tirantes pontuais de 3,00 metros e marchavantes de 4,00 metros aplicados com resina no espelho do túnel, garantindo a conformidade do emboque.
Está prevista a finalização do túnel em até 7 meses, honrando a confiança depositada por nosso cliente para que mais uma central de energia passe a somar ao sistema brasileiro.
